Page 14 - 코리아카코_화보집
P. 14
PERFORMANCE
구조물 발파해체공사
광양 2열연 합리화 4차공사
(비계구조물해체2)
광양 2열연 합리화공사는 광양제철소 2열연공장 내 설비 기초인 Discharge
Table과 F7 Mill Stand의 교체를 위한 철근콘크리트 기초 발파공사였다.
발파대상체 주변 5m이내에 진동에 민감한 중요 설비들이 가동 중이었기
때문에 발파 성공의 관건은 진동을 제어하는 것이었다. 진동을 최소화하기
위해 일부 구간은 사전 커팅을 실시하여 진동을 전달하는 매질을 차단하였
고, 발파패턴은 뇌관에 시차를 주어 다단발파를 실시하여 진동을 최소화
하였다. 그 결과 주변에 중요 설비에 피해를 주지 않고 성공적으로 발파공사를
수행했다.
공사지역 전남 광양시 금호동 623번지(광양제철소 내 2열연공장)
정밀진동 제어발파공법
공 법
(비전기식뇌관 , 다이너마이트계 폭약)
공사기간 2002년 3월 1일 ~ 2002년 3월 12일
발 주 처 POSCO - (주)포스코건설

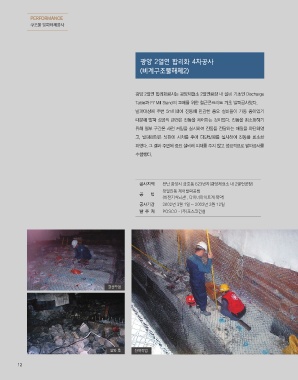

결선작업
발파 후 장약작업
12
