화성 동탄(2) 택지개발사업 지장물 철거공사 (1공구)




                                              화성 동탄 공사는 2004년에 시행했던 판교신도시에 이어 조금 더 남쪽에 신도시를 조성하기
                                              위한 지장물 철거공사였다.

                                              본 공사는 현재까지 코리아카코에서 수행한 공사 중 기간이나 공사대금이 가장 큰 공사다. 해체
                                                                                                         3
                                              대상 건물의 수는 총 1,700여 동이고, 제거해야 하는 철근콘크리트는 약 120,000m  정도였으며,
                                              전체 공사비는 100억원 이상이었다.

                                              현재까지도 공사 부지는 아직도 신도시의 모습을 갖추어 나가고 있다. 화성 동탄 현장은 코리아
                                              카코에서 서울 남부의 대표 신도시인 판교와 동탄을 연속적으로 공사를 수행하게 되었기에
                                              남다른 감회를 가지고 있는 현장이기도 하다.







                                                                          공사지역      경기도 화성군 동탄면 연천리, 청계리 일원
                                                                          공      법  압쇄해체공법
                                                                          공사기간      2009년 9월 17일 ~ 2015년 12월 31일
                                                                          발 주 처     한국토지주택공사


               판교신도시 때와는 다르게 철거민
               연합회의 활동이 왕성하지 않아서
               마찰은 없었지만, 공사 기간이 6년
               으로 연장되어 오랜 기간 작업을 진행
               했다.

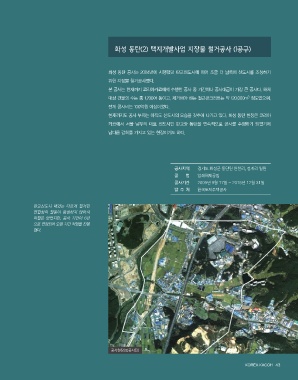

                                               공사현장(항공사진)
